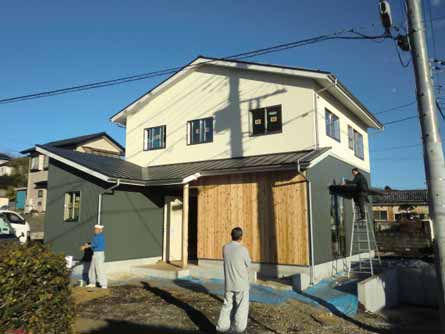

| 【41】2019年2月12日撮影・・・

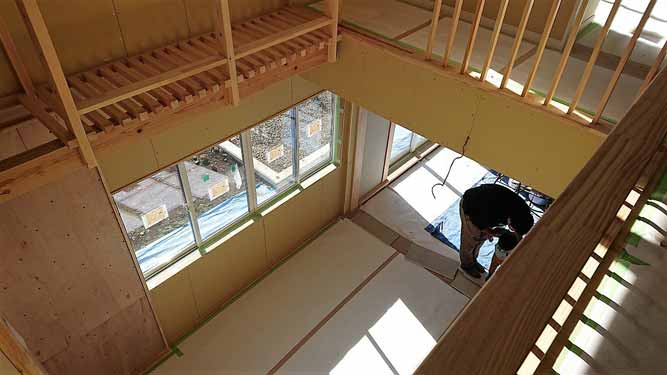

完成間近
|
【40】2019年2月19日撮影・・・

雲梯完成
|

|

|
 |

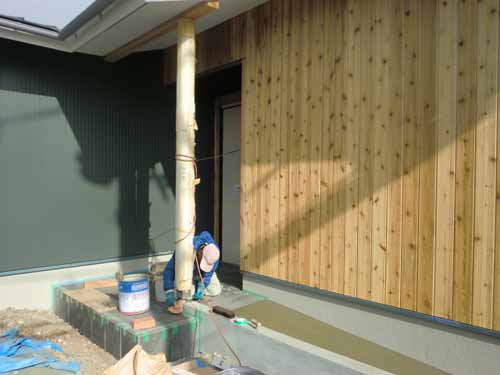

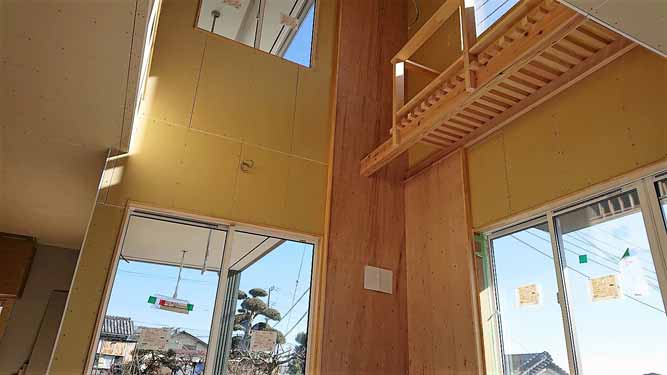

| 【39】2019年1月28日撮影・・・

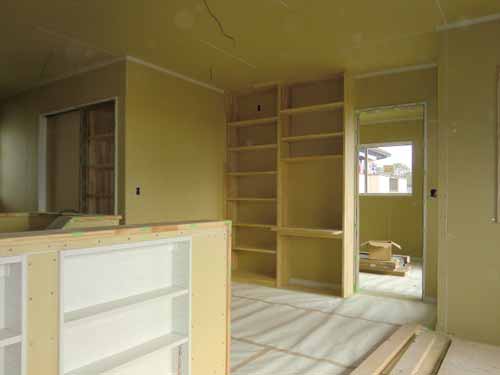

2階ホール本棚造作
|
|

|

|
 |
| 【36】2019年1月17日撮影・・・

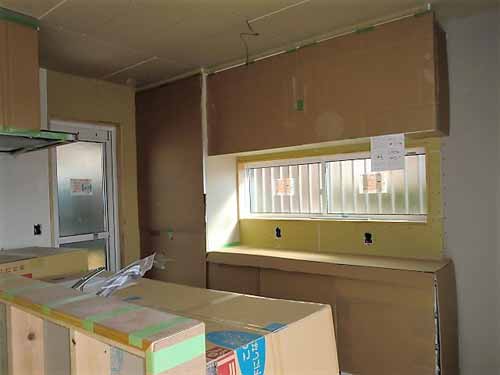

キッチン施工終了
|
【37】2019年1月28日撮影・・・
玄関ポーチタイル施工
|
【38】2019年1月28日撮影・・・

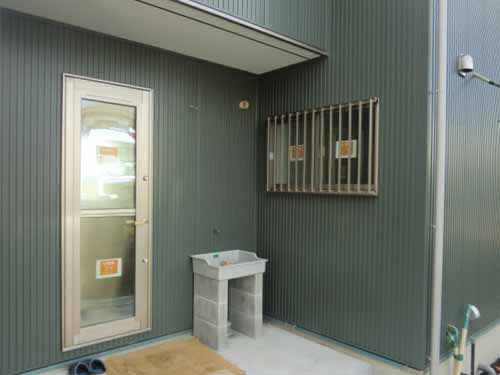

勝手口サービスヤード
|

|

|
 |
| 【34】2019年1月7日撮影・・・

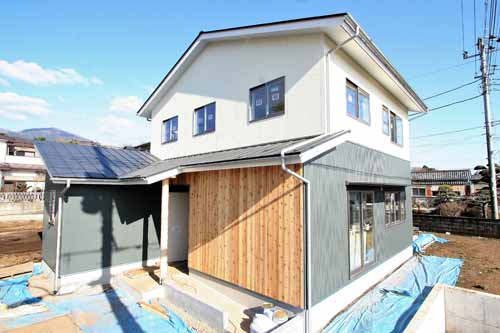

外観
|
|

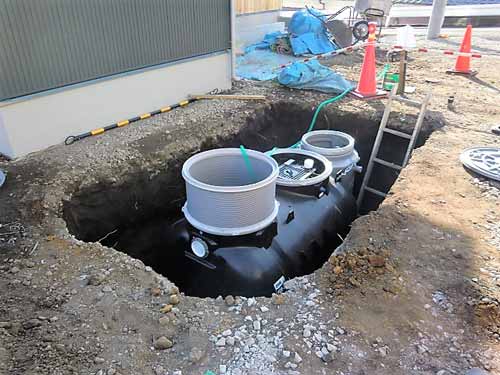

【35】2019年1月17日撮影・・・
浄化槽設置
|

|

|
 |
| 【31】2018年12月18日撮影・・・

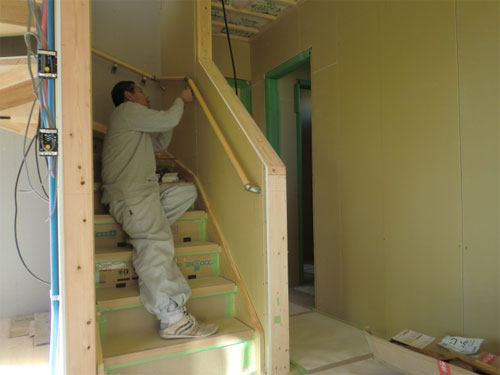

階段施工
|
【32】2018年12月28日撮影・・・
ベランダ手摺
|
【33】2018年12月28日撮影・・・
外部左官工事
|

|

|
 |

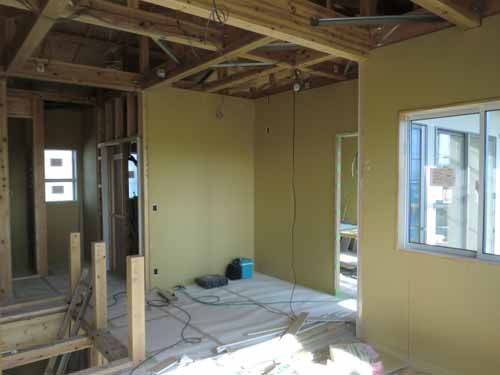

| 【28】2018年11月30日撮影・・・
内部造作
|
【29】2018年12月18日撮影・・・

足場撤去
|
【30】2018年12月18日撮影・・・
アルミ庇取付け
|

|

|
 |

| 【25】2018年11月16日撮影・・・
システムバス
|

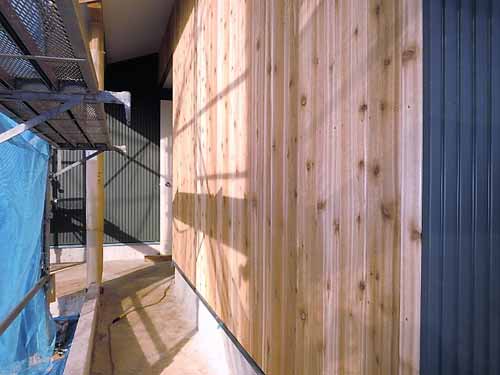

【26】2018年11月16日撮影・・・
ナチュレウォール張り
|
【27】2018年11月30日撮影・・・
外壁下地
|

|

|
 |

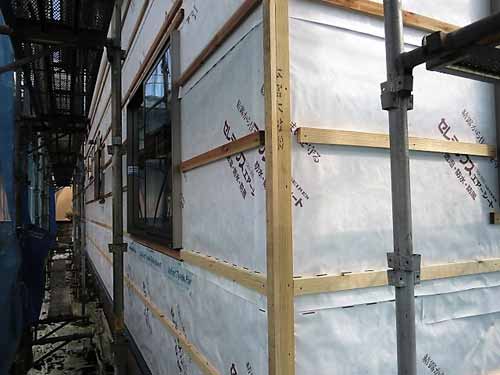

| 【22】2018年10月27日撮影・・・
通気胴縁施工
|

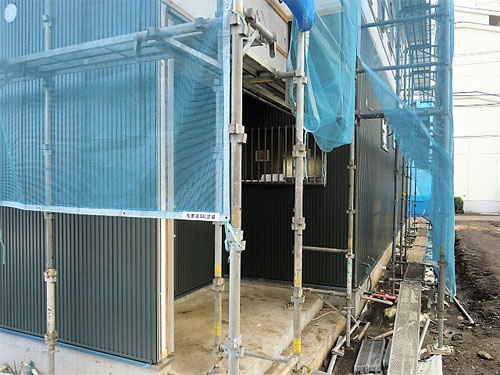

【23】2018年11月10日撮影・・・
1階外壁ガルバ
|
【24】2018年11月10日撮影・・・

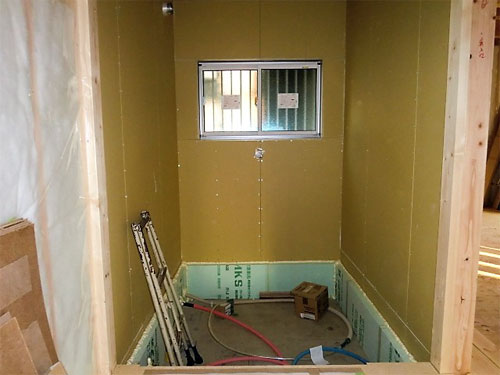

浴室廻り断熱
|

|

|
 |
| 【19】2018年10月16日撮影・・・

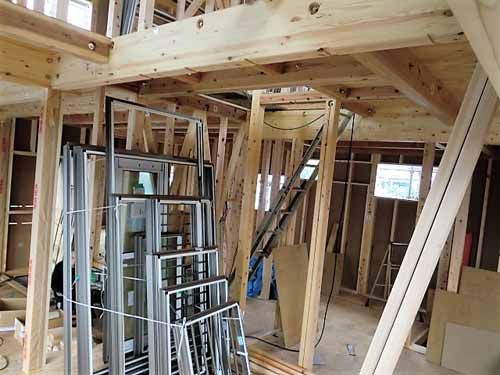

サッシ搬入
|
【20】2018年10月20日撮影・・・
透湿防水シート
|
【21】2018年10月27日撮影・・・

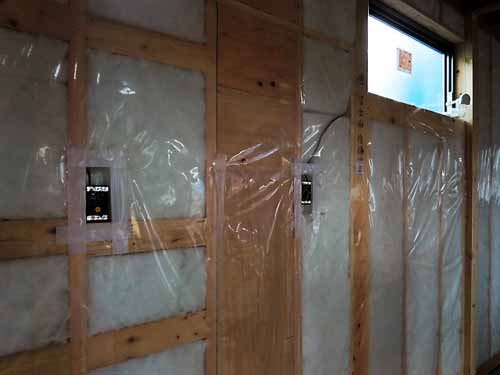

壁断熱施工
|

|

|
 |

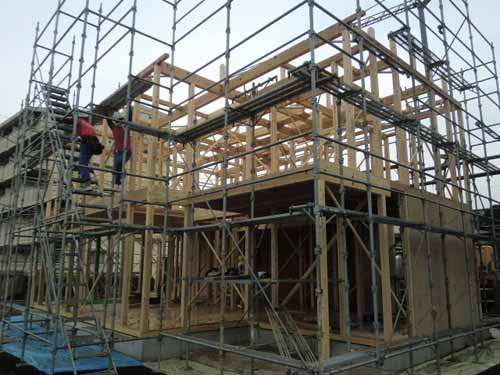

| 【16】2018年10月4日撮影・・・ 建て方工事
|

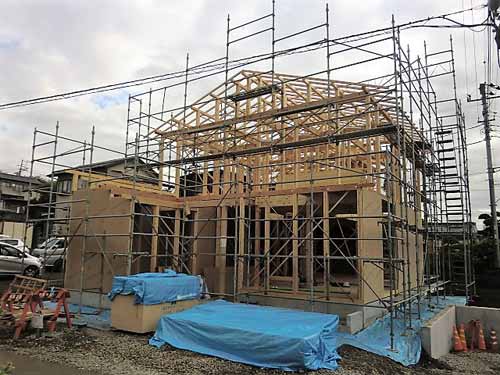

【17】2018年10月5日撮影・・・
上棟
|
【18】2018年10月16日撮影・・・
外部工事
|

|

|
 |
| 【13】2018年9月13日撮影・・・ 基礎型枠撤去
|
【14】2018年9月25日撮影・・・

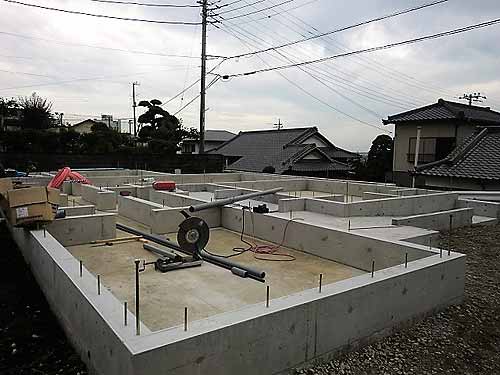

床下給排水工事
|
【15】2018年10月1日撮影・・・
土台床工事
|

|

|
 |

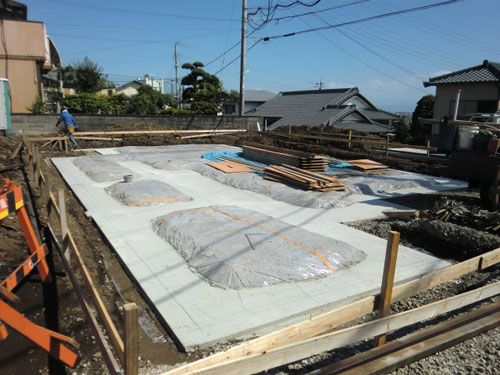

| 【10】2018年8月27日撮影・・・ 捨てコンクリート
|
|
【12】2018年9月8日撮影・・・
基礎立上り型枠
|

|

|
 |
| 【7】2018年7月27日撮影・・・ 地鎮祭
|
|
【9】2018年8月21日撮影・・・

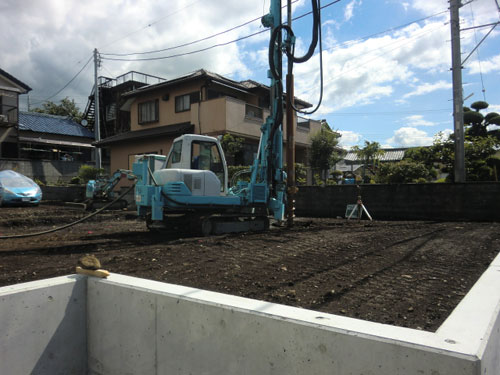

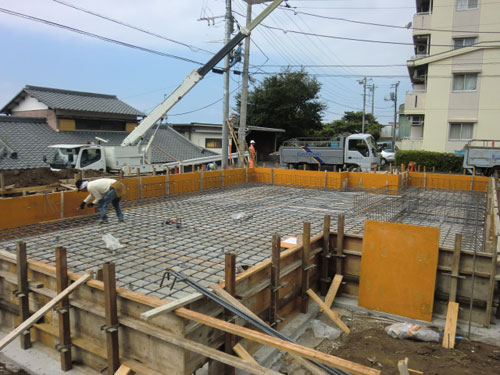

基礎工事着手
|

|

|
 |

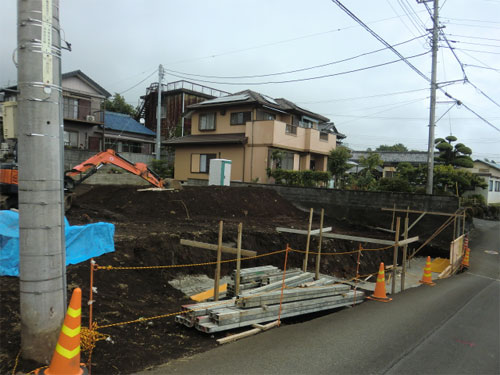

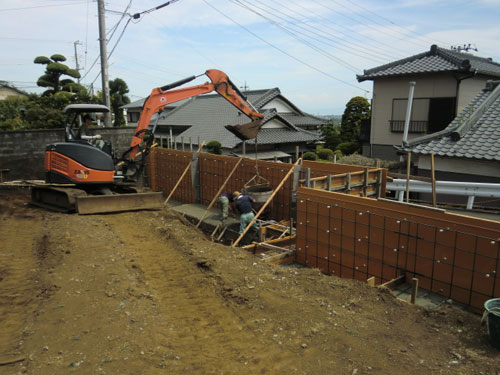

| 【4】2018年7月5日撮影・・・ 擁壁工事着手
|

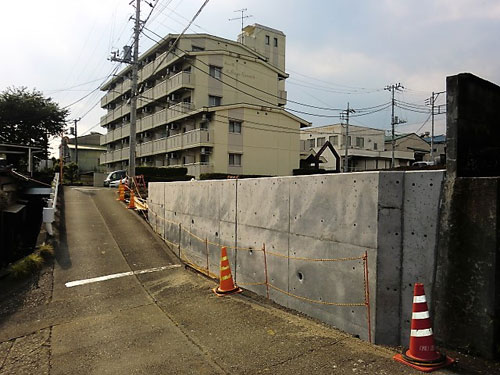

【5】2018年7月13日撮影・・・
擁壁型枠工事
|
|

|

|
 |

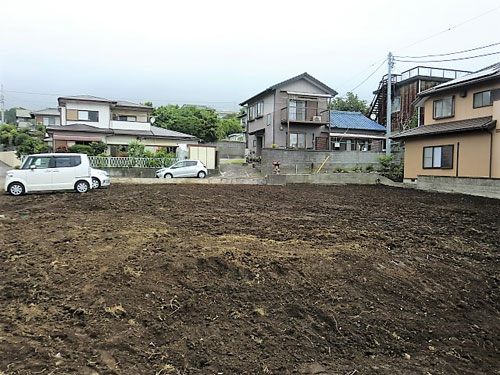

| 【1】2018年5月20日撮影・・・ 工事前
|

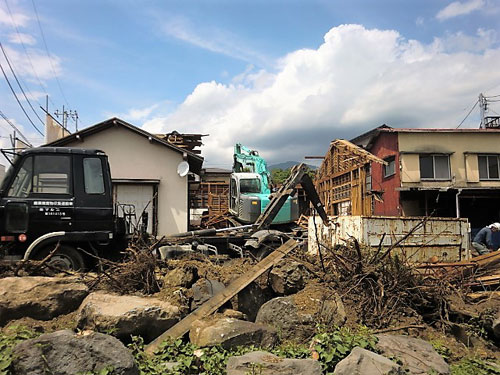

【2】2018年6月14日撮影・・・
解体工事
|
|
 |

|

|
| |
