| 【49】・・・2012年6月25日撮影・・・太陽熱温水器集熱パネル |
|
 |
|
| 【48】・・・2012年6月25日撮影・・・ウッドデッキ |
 |
 |
| 【46】・・・2012年6月14日撮影・・・外部足場撤去後 |

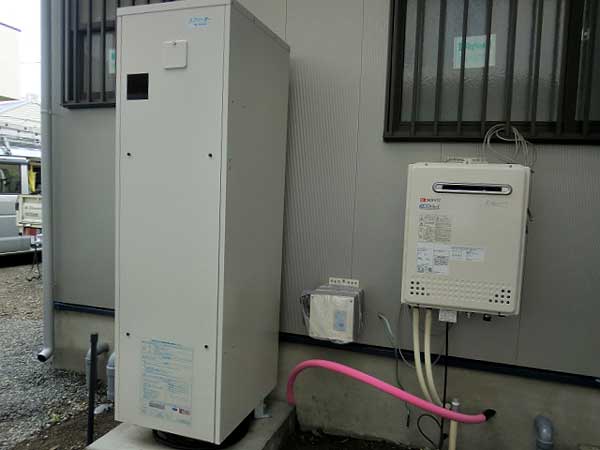

【47】・・・2012年6月22日撮影・・・ソーラーⅡ・エコジョーズ |
 |
 |

| 【44】・・・2012年6月14日撮影・・・和室左官下地 |
【45】・・・2012年6月14日撮影・・・ウッドデッキ下部砕石・束石 |
 |
 |
| 【42】・・・2012年6月5日撮影・・・南面外壁塗り仕上げ |
【43】・・・2012年6月14日撮影・・・クロス下地パテ処理 |
 |
 |

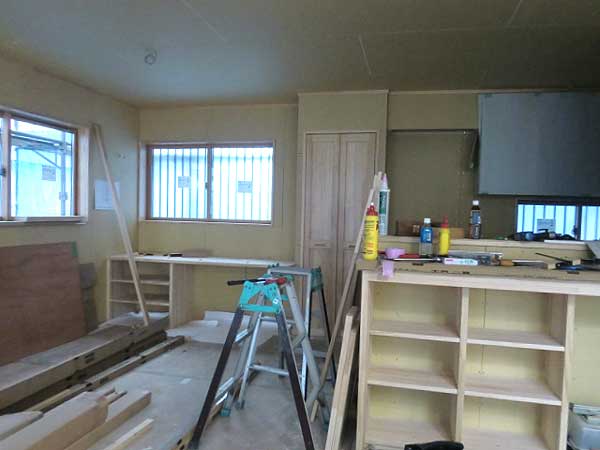

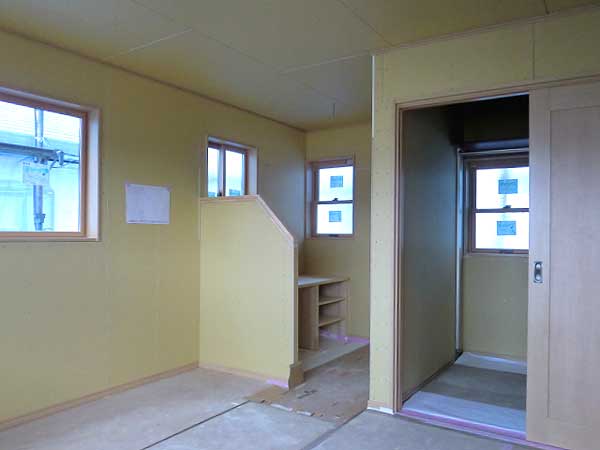

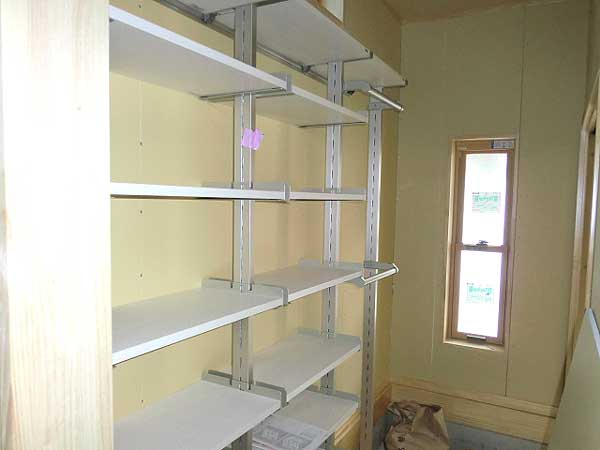

| 【41】・・・2012年6月5日撮影・・・内部造作工事 |
シューズクローク ダイニングキッチン 寝室、書斎コーナー |

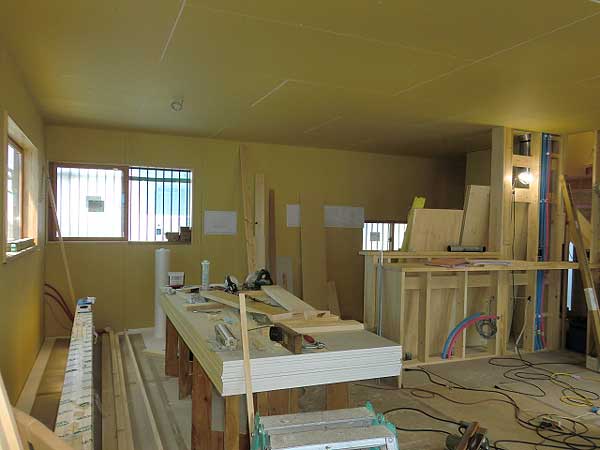

| 【39】・・・2012年5月19日撮影・・・南側外壁塗り壁下地施工 |
【40】・・・2012年5月19日撮影・・・外部施工全景 |
 |
 |

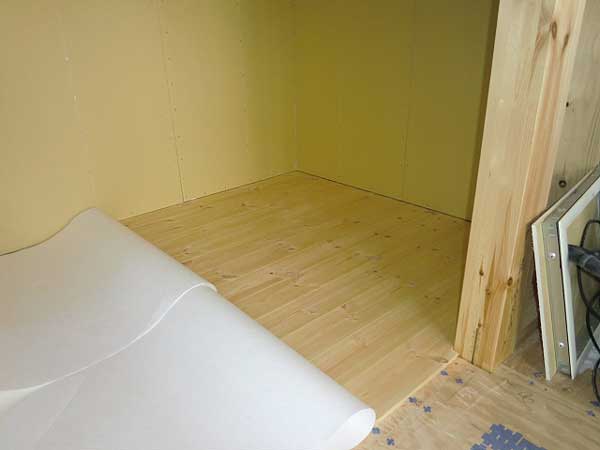

| 【37】・・・2012年5月7日撮影・・・パイン無垢床材施工 |
【38】・・・2012年5月19日撮影・・・内部造作プラスターボード施工 |
 |
 |

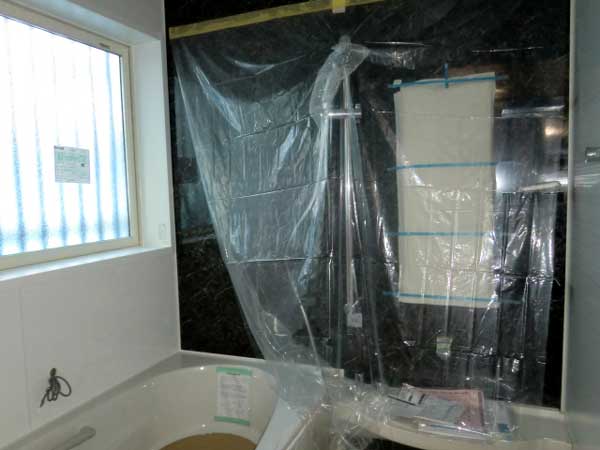

| 【35】・・・2012年4月28日撮影・・・システムバス |

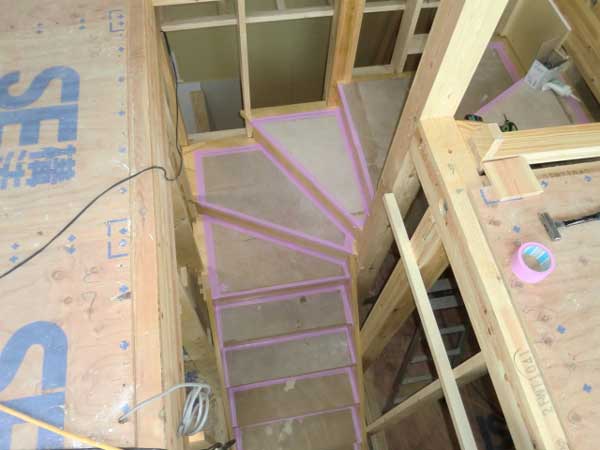

【36】・・・2012年4月28日撮影・・・階段施工 |
 |
 |
| 【33】・・・2012年4月28日撮影・・・北側外壁金属サイディング施工 |

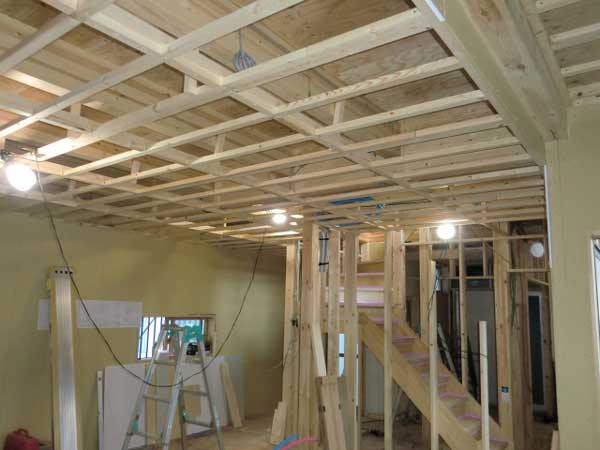

【34】・・・2012年4月28日撮影・・・1階天井下地組み |
|
 |

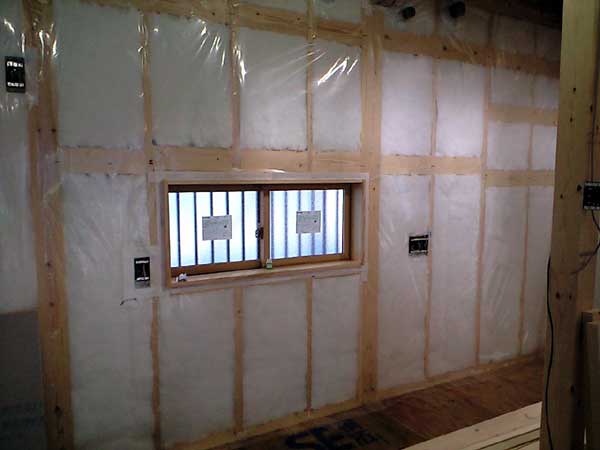

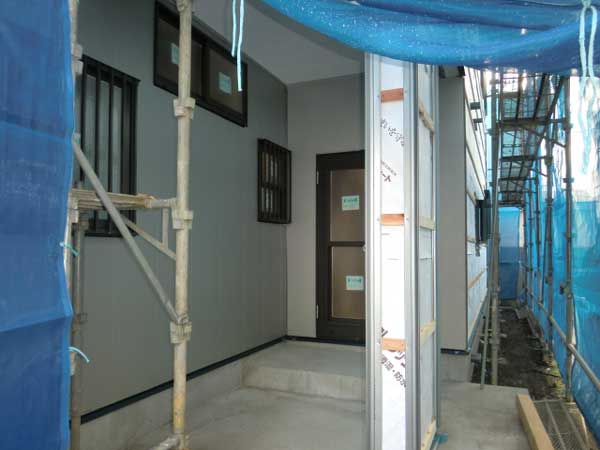

| 【31】・・・2012年4月24日撮影・・・天井-断熱・気密施工 |
【32】・・・2012年4月24日撮影・・・壁ボ-ド床納まり |
 |
 |

| 【29】・・・2012年4月9日撮影・・・サッシ取り付け完了 |
【30】・・・2012年4月19日撮影・・・壁-断熱・気密施工 |
 |
 |

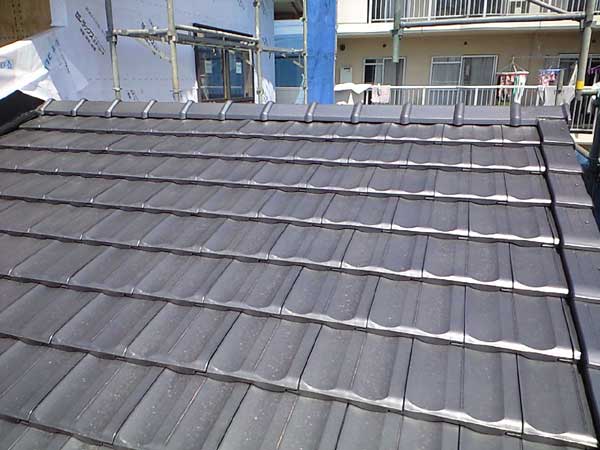

| 【27】・・・2012年4月9日撮影・・・陶器瓦屋根完了 |

【28】・・・2012年4月9日撮影・・・透湿防水シート張り |

|

|

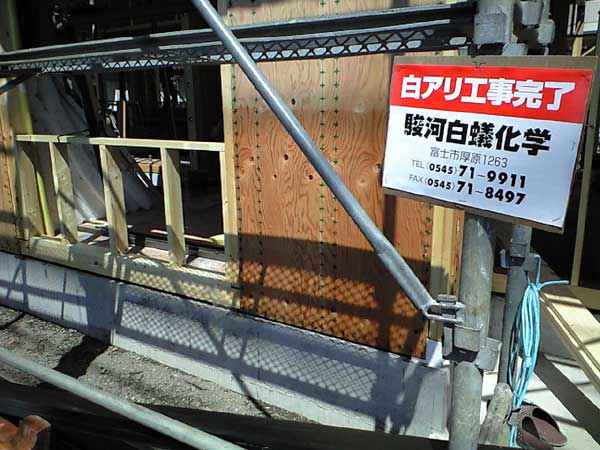

| 【25】・・・2012年4月4日撮影・・・防虫防蟻処理 |

【26】・・・2012年4月6日撮影・・・第3者機関躯体検査 |
 |
 |

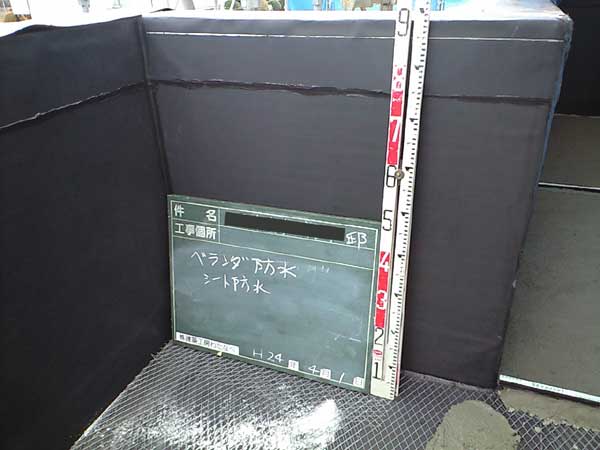

| 【23】・・・2012年4月2日撮影・・・ベランダ防水施工 |
【24】・・・2012年4月4日撮影・・・耐力壁施工完了 |

|

|

| 【21】・・・2012年3月26日撮影・・・上棟完了 |

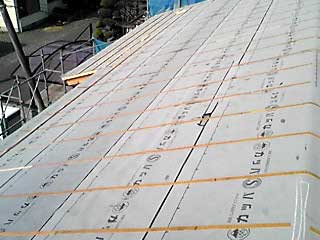

【22】・・・2012年3月28日撮影・・・屋根下地 |
 |
 |

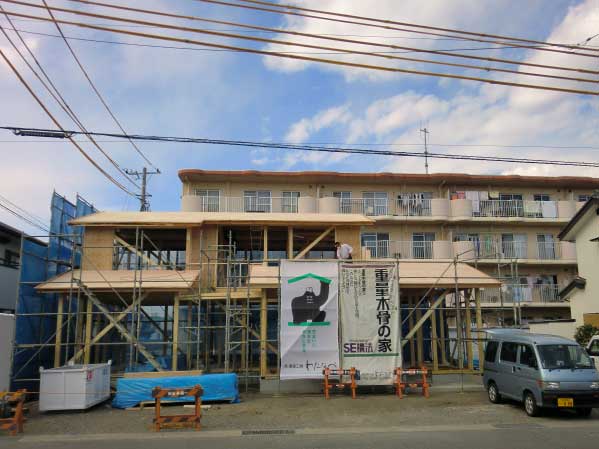

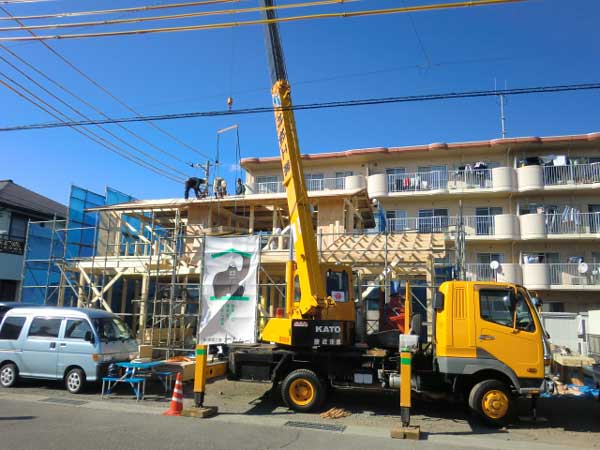

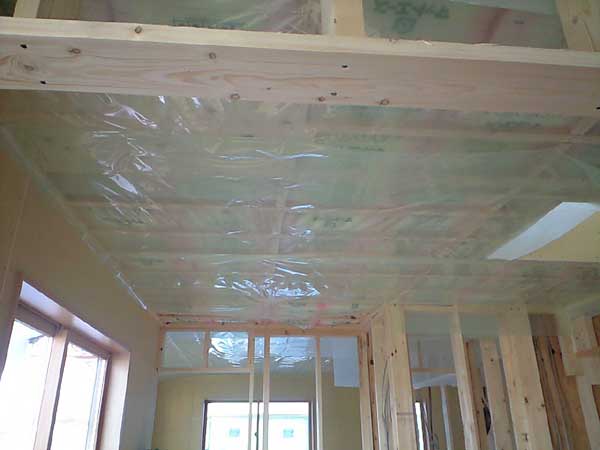

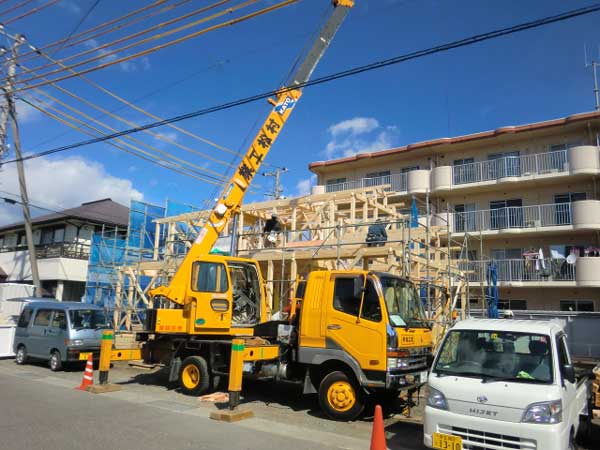

| 【20】・・・2012年3月25日撮影・・・上棟 |
 |

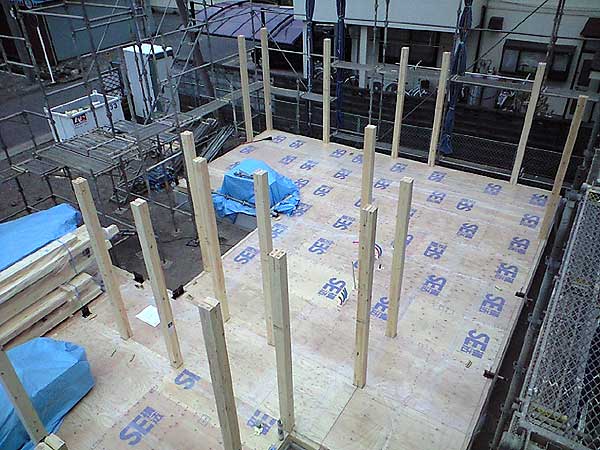

| 【18】・・・2012年3月22日撮影・・・1階床合板施工 |
【19】・・・2012年3月22日撮影・・・1階柱建て |
 |
 |

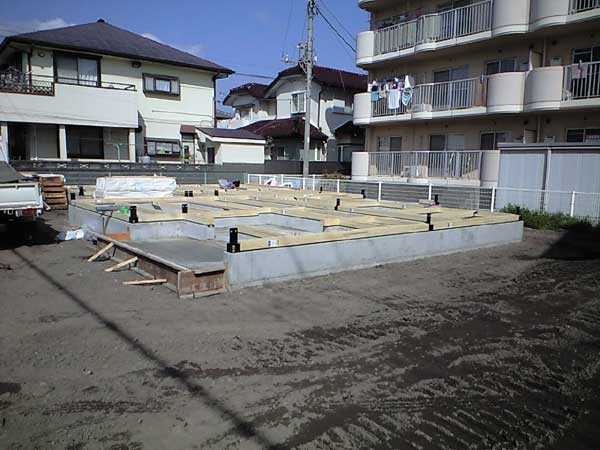

| 【16】・・・2012年3月20日撮影・・・土台敷設 |

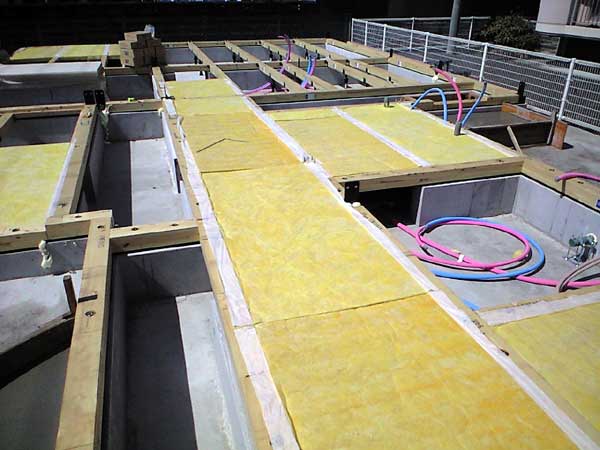

【17】・・・2012年3月21日撮影・・・床断熱敷きこみ |

|

|

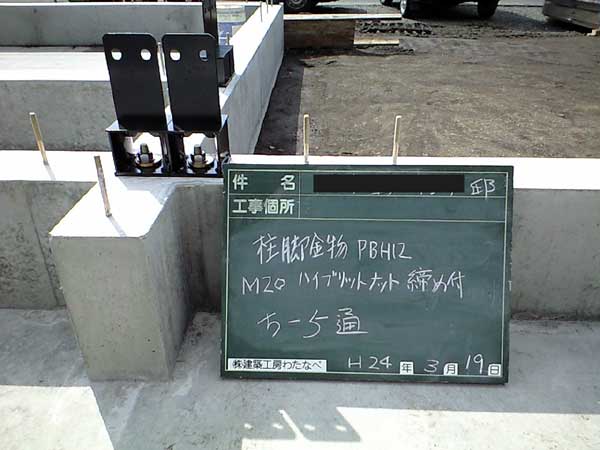

| 【14】・・・2012年3月19日撮影・・・柱脚金物ナット締め |
【15】・・・2012年3月19日撮影・・・基礎パッキン |
 |
 |

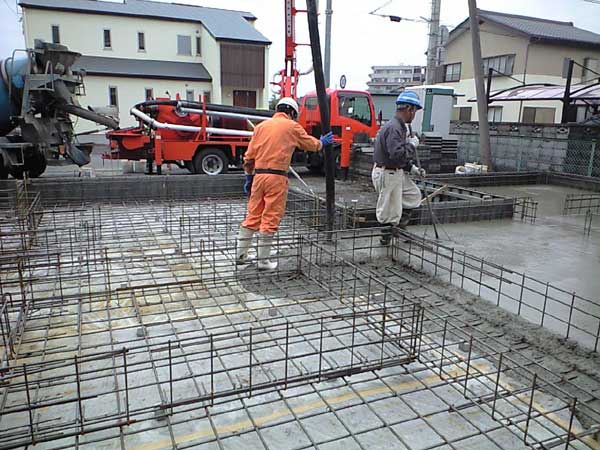

| 【12】・・・2012年3月12日撮影・・・立ち上がりコンクリート打設 |

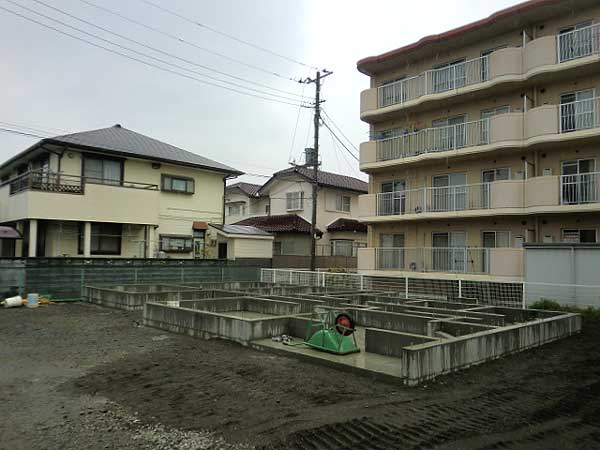

【13】・・・2012年3月17日撮影・・・基礎立ち上がり完了 |
 |

|

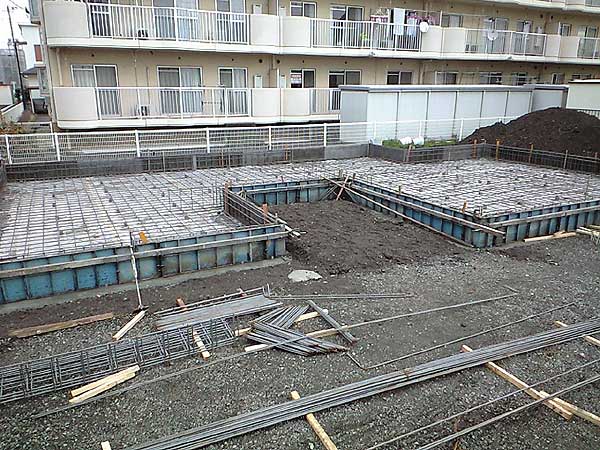

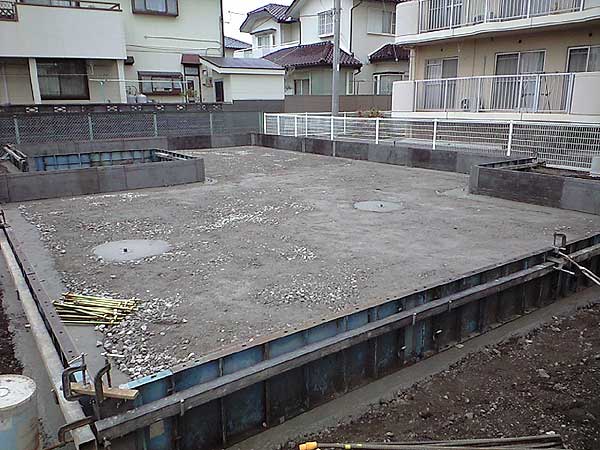

| 【10】・・・2012年3月7日撮影・・・耐圧盤コンクリート打設 |

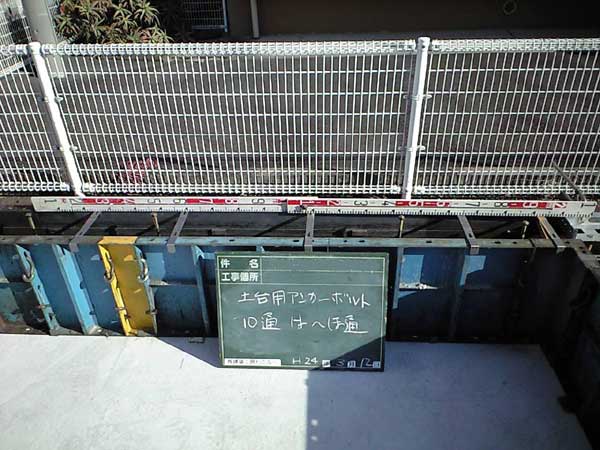

【11】・・・2012年3月12日撮影・・・耐力壁土台アンカーボルト |
 |

|

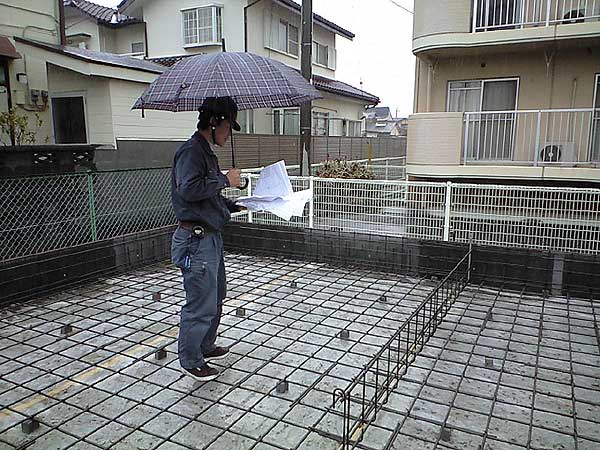

| 【8】・・・2012年3月5日撮影・・・配筋検査合格 |

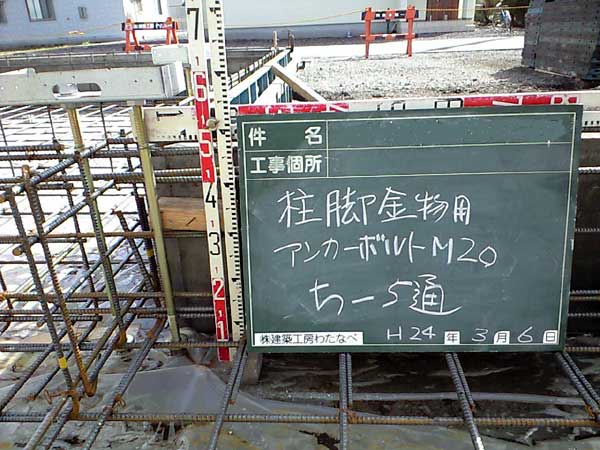

【9】・・・2012年3月6日撮影・・・柱脚金物用アンカ-ボルト |

|

|
| 【6】・・・2012年3月2日撮影・・・防湿フィルム敷きこみ |
【7】・・・2012年3月3日撮影・・・鉄筋の配筋1 |
 |
 |
| 【4】・・・2012年2月29日撮影・・・捨てコンクリート |
【5】・・・2012年3月2日撮影・・・砕石転圧 |
 |

|

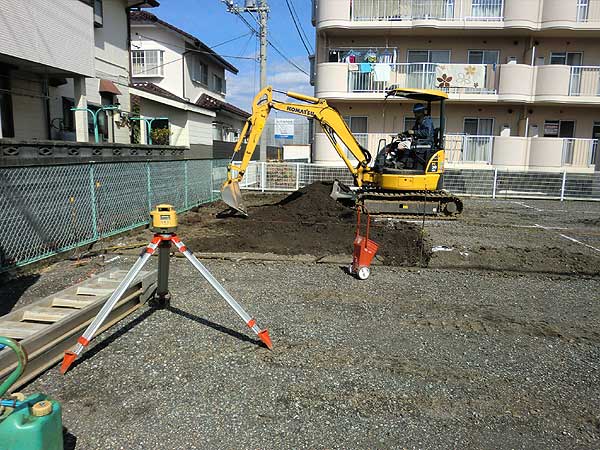

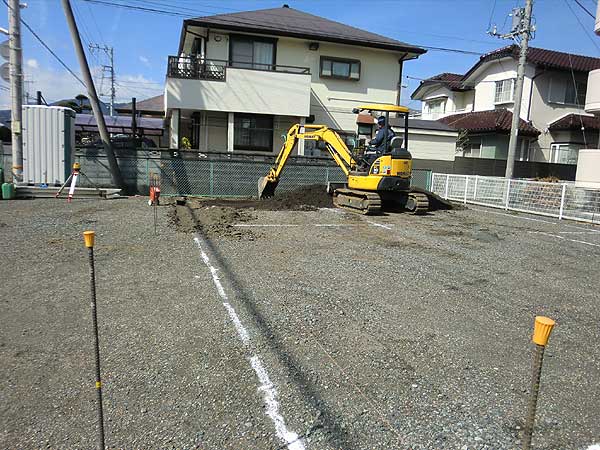

| 【3】・・・2012年2月27日撮影・・・基礎着工 |

いよいよ基礎工事始まりました。

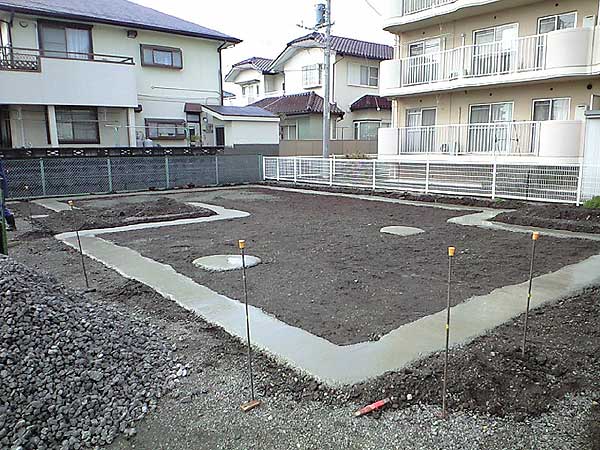

まずは、建物の位置だしをして、レベルに合わせて地盤面を掘っていく作業です。
|

|

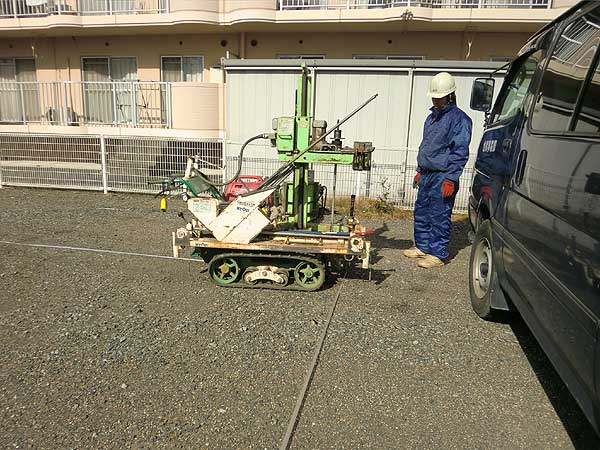

| 【1】・・・2012年2月2日撮影・・・地盤調査 |
【2】・・・2012年2月11日撮影・・・地鎮祭 |

地盤調査の結果は良好で、補強工事の必要はありませんでした。 |

寒風が体にしみる地鎮祭でした。今月下旬からいよいよ基礎工事に入ります。
|
